聯合報 記者吳淑君╱即時報導





台電官網最新的「台電公司107年度電源規畫情形表」出爐,清華大學核子工程與科學研究所教授葉宗洸說,這張電源規畫表,狠狠地戳破了府院高層有關台灣未來不缺電的謊言,為了非核而不顧現實打高空的能源政策,還能走多遠?



葉宗洸在臉書PO文指出,新的規畫表中,大林5號機與通霄4、5號機均「再度」進行延役,新排定的除役時間為2022年,這3部機組的總裝置容量為127.2萬瓩,對於未來2年的供電穩定至關緊要,而延役的理由很簡單,因為核二1號機必須於2021年3月停止運轉,3部火電機組若不延役,當下立馬缺電。



大林5號機其實是缺不缺電的指標,這部裝置容量50萬瓩的燃氣機組,一開始規畫的除役時間是2018年,後來為了因應供電吃緊又調整成2019年,現在乾脆直接再延3年至2022年除役。



裝置容量各38.6萬瓩的通霄4、5號機也不遑多讓,原本規畫的除役時間是2020年,現在也一併延役至2022年。最值得關注的是台中電廠的2部氣渦輪機組,每部機組的裝置容量不過才7萬瓩,先前規畫的除役時間是2020年,但供電已吃緊到一個都不能少的狀態,因此也必須與通霄機組同步延役至2022年。



葉宗洸說,過去幾個月的時間,政府不斷重申未來供電的備用容量率一定可以維持在15%,每日的備轉容量率也可以維持在10%以上,那麼2021年1部裝置容量98.5萬瓩的核二機組停轉,何必勞師動眾地讓5部老舊的大小機組延役?這答案不正是「因為缺電」嗎?



一延再延的戲碼也曾在基隆協和電廠的1、2號機上演過,若不是成本太高且效率太低,延役到地老天荒也不無可能!



他批,主政者嘴硬高喊不缺電,負責供電的台電啞巴吃黃蓮,拼了命到處找電,不但試俥中的新機組必須滿載併聯發電,老舊機組更要繼續披掛上陣,冒著破管跳機的風險操到死。至於小老百姓,也只能自求多福,希望跳電這種衰事不要太早輪到自己。





蔡英文總統上個月27日到凱道參加廢核大遊行,重申台灣不會缺電,一定會達成走向非核家園的目標。圖/本報系資料照

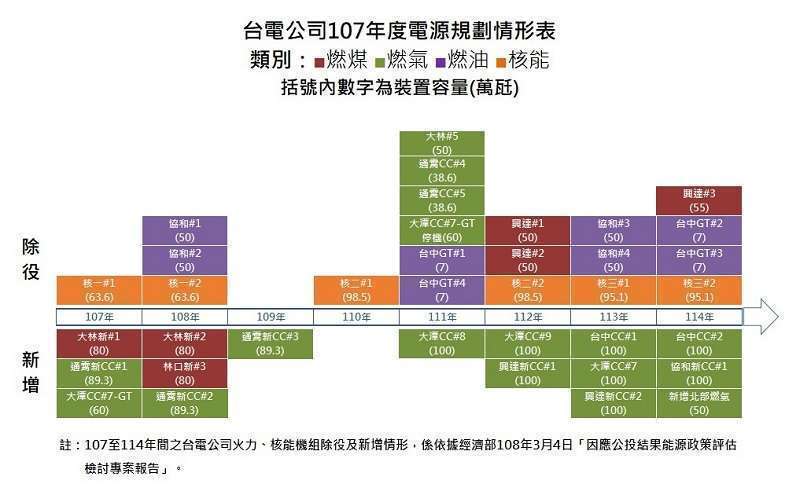

台電公司107年度電源規劃情形表。
